Najdroższym elementem remontu często nie jest nowa posadzka. Jest nim czas, w którym hala nie pracuje.
Przy planowaniu modernizacji większość inwestorów porównuje ceny żywic, płytek PVC czy nowych posadzek betonowych. Tymczasem w wielu zakładach przemysłowych koszt jednodniowego przestoju produkcji może być wielokrotnie wyższy niż koszt samego remontu.
Dlatego wybór technologii powinien uwzględniać nie tylko cenę wykonania, ale również czas realizacji, możliwość etapowania prac oraz szybkość ponownego uruchomienia obiektu.
W tym artykule pokazujemy, co naprawdę wpływa na długość remontu oraz jakie rozwiązania pozwalają ograniczyć przestój do minimum.

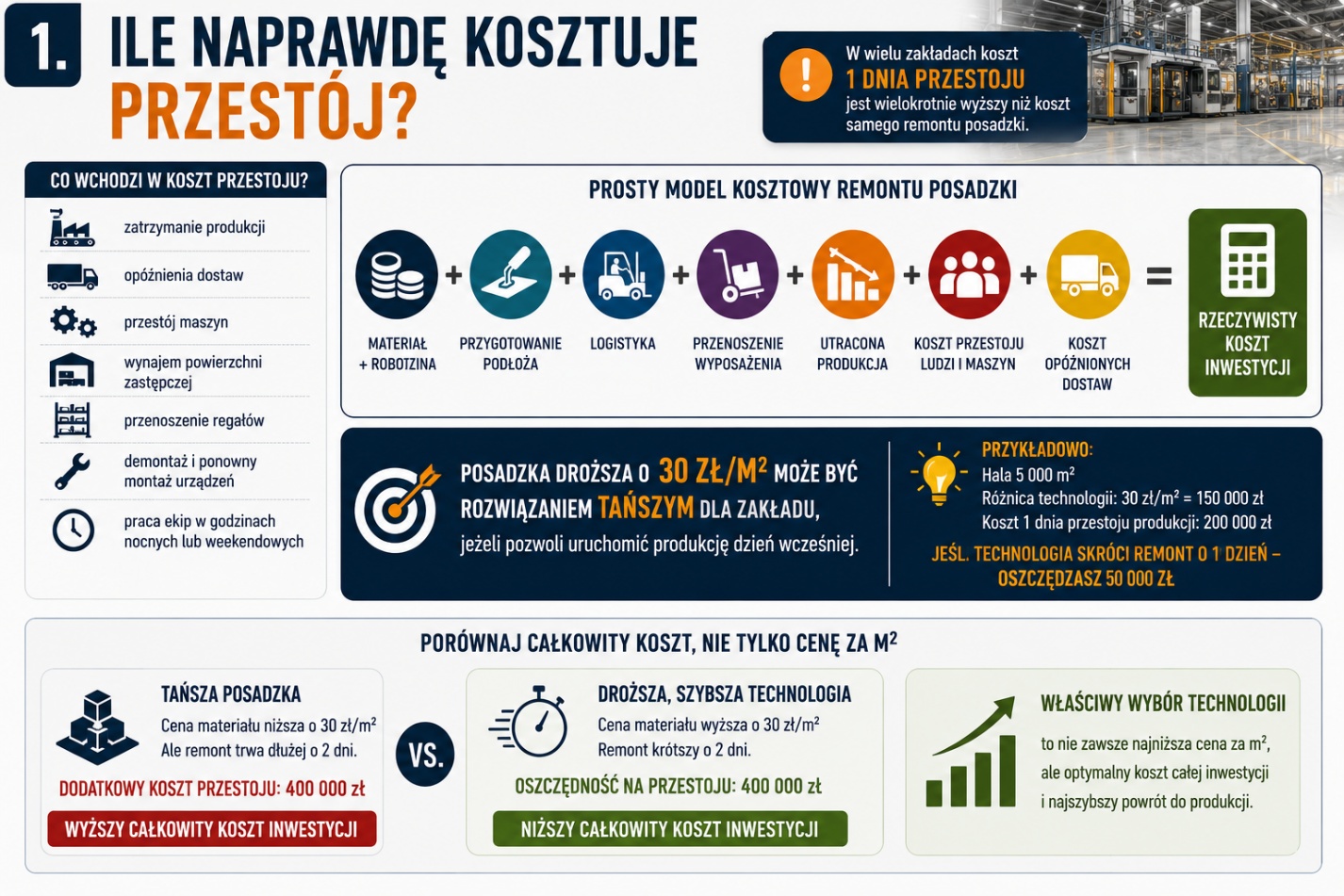

1. Ile naprawdę kosztuje przestój?
Koszt nowej posadzki jest łatwy do policzenia.
Znacznie trudniej oszacować koszty, które pojawiają się w czasie remontu:
- zatrzymanie produkcji,
- opóźnienia dostaw,
- przestój maszyn,
- wynajem powierzchni zastępczej,
- przenoszenie regałów,
- demontaż i ponowny montaż urządzeń,
- praca ekip w godzinach nocnych lub weekendowych.
W wielu przedsiębiorstwach każdy dodatkowy dzień przestoju oznacza straty znacznie przekraczające koszt zastosowania lepszej technologii.
Dlatego pierwszym pytaniem nie powinno być:
„Jaka posadzka będzie najtańsza?”
ale:
„Która technologia pozwoli najszybciej wrócić do normalnej pracy?”

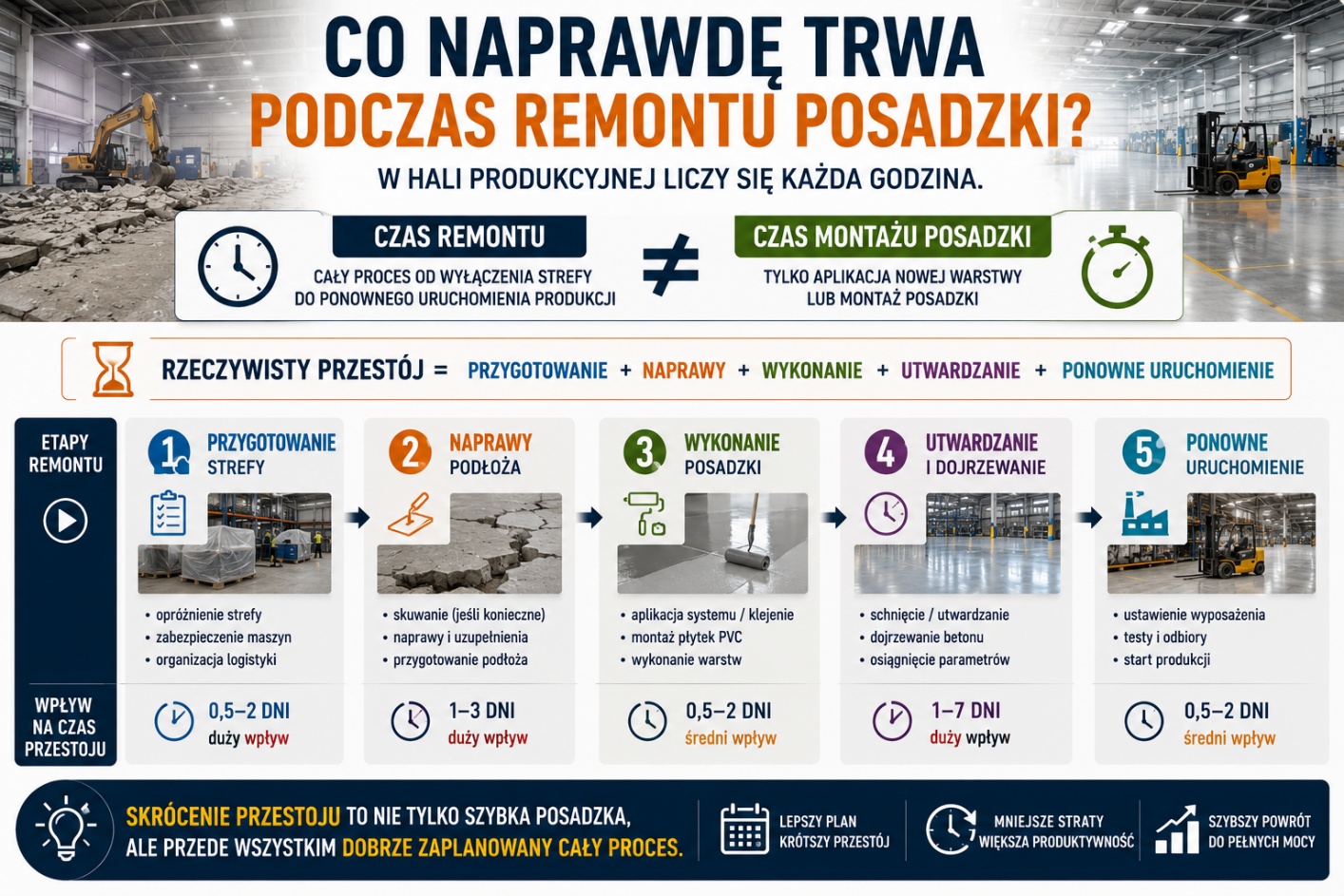

2. Co naprawdę wydłuża remont?
Wbrew pozorom wykonanie nowej warstwy użytkowej rzadko zajmuje najwięcej czasu.
Najwięcej dni pochłaniają zwykle:
- diagnostyka podłoża,
- skuwanie starej posadzki,
- wywóz gruzu,
- naprawy betonu,
- schnięcie nowych warstw,
- dojrzewanie betonu,
- ponowne ustawienie wyposażenia.
Im więcej tych etapów uda się wyeliminować, tym krótszy będzie remont.

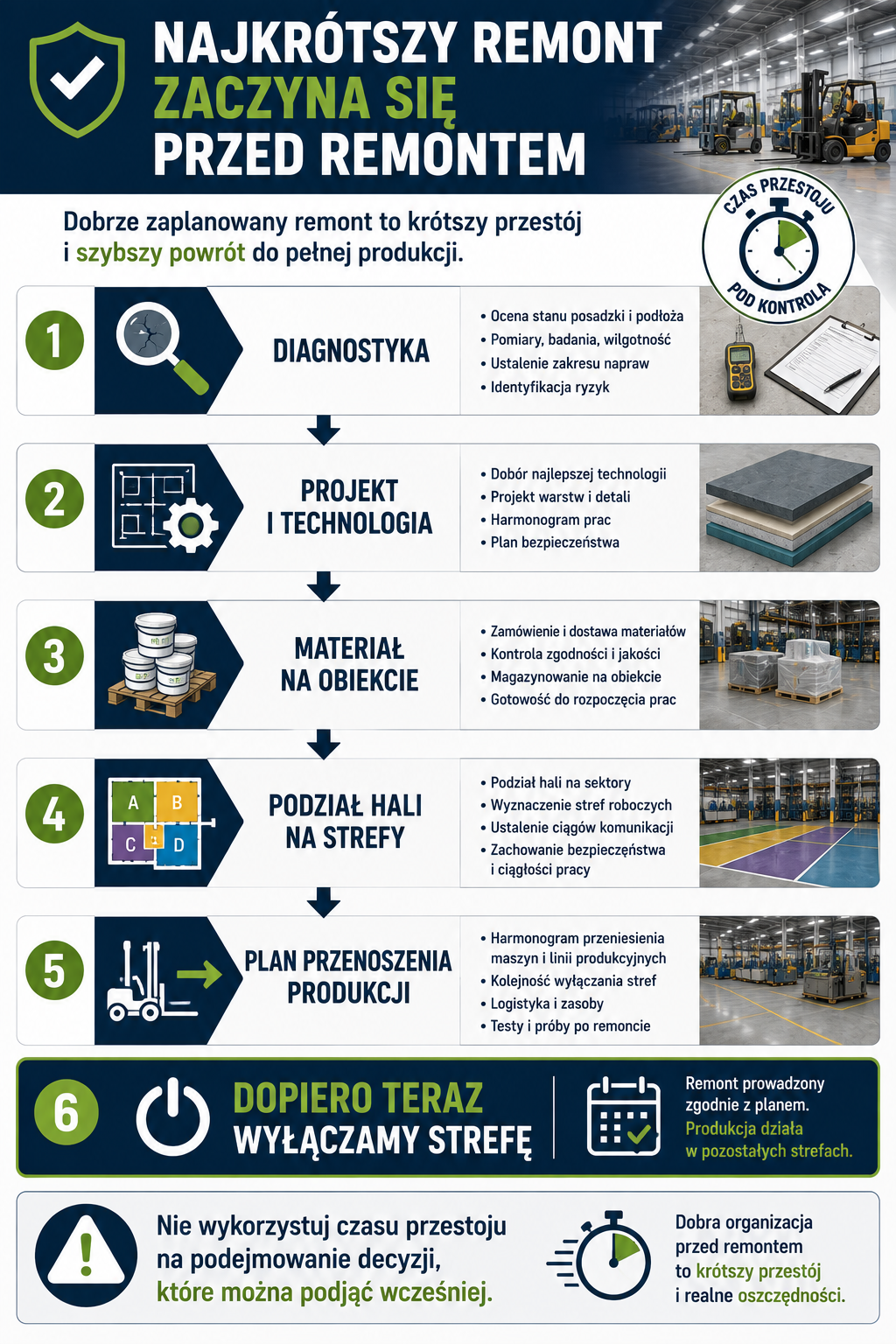

3. Jak zaplanować remont, zanim zatrzymasz produkcję?
Najkrótszy remont to remont, w którym większość decyzji została podjęta przed wyłączeniem pierwszej maszyny.
Przed rozpoczęciem prac warto:
- wykonać diagnostykę podłoża,
- ustalić zakres napraw,
- sprawdzić wilgotność,
- wybrać technologię,
- zamówić materiały,
- zaplanować strefy robocze,
- ustalić kolejność przenoszenia produkcji,
- przygotować drogi transportowe,
- określić czas ponownego obciążenia posadzki,
- zaplanować odbiór każdej strefy.

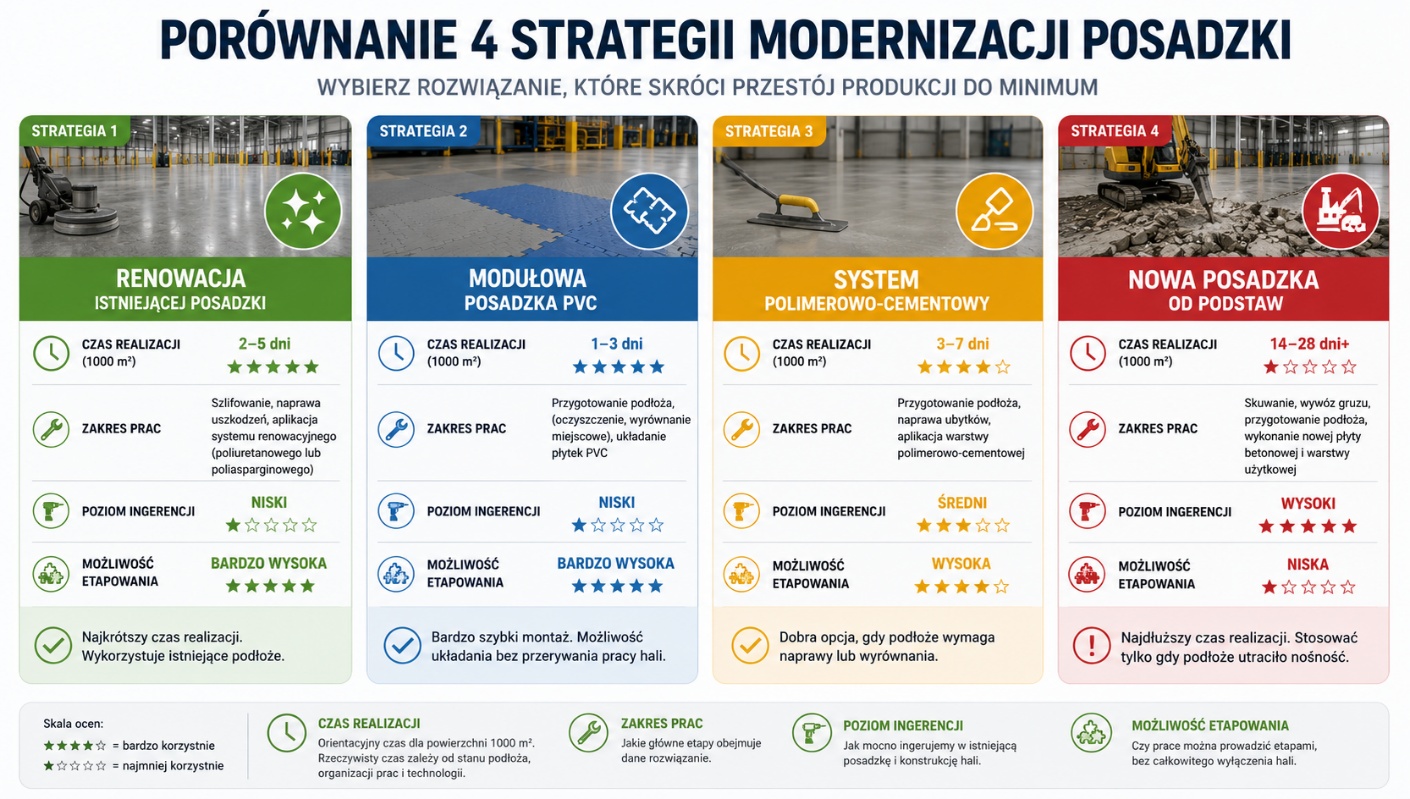

4. Cztery strategie modernizacji
Strategia 1. Renowacja istniejącej posadzki
Jeżeli podłoże jest stabilne i zachowało odpowiednią nośność, często nie ma potrzeby wykonywania kosztownej rozbiórki.
Nowoczesne systemy renowacyjne pozwalają odtworzyć właściwości użytkowe istniejącej posadzki poprzez szlifowanie, naprawę uszkodzeń oraz wykonanie nowych powłok ochronnych.
Przykładem takiego rozwiązania jest Floor Remake, wykorzystujący najczęściej systemy poliuretanowe (np. Dr. Schutz), a w wybranych zastosowaniach również systemy poliasparginowe. Dzięki bardzo krótkim czasom utwardzania możliwe jest prowadzenie prac etapami i szybkie przywrócenie powierzchni do użytkowania.
To rozwiązanie szczególnie dobrze sprawdza się tam, gdzie istniejąca posadzka jest zużyta wizualnie lub utraciła część swoich właściwości, ale nadal pozostaje konstrukcyjnie sprawna.
Strategia 2. Wykorzystanie istniejącej posadzki jako podłoża
Jeżeli beton jest nośny, ale jego powierzchnia jest zniszczona lub pyląca, można rozważyć wykonanie nowej warstwy użytkowej bez rozbiórki całej konstrukcji.
Jednym z najczęściej wybieranych rozwiązań są modułowe posadzki PVC. Ich montaż jest szybki, nie wymaga wykonywania nowej płyty betonowej, a poszczególne strefy hali mogą być oddawane do użytkowania etapami.
Takie rozwiązanie pozwala znacząco ograniczyć ilość prac przygotowawczych i skrócić przestój.

Strategia 3. Odbudowa warstwy użytkowej
Jeżeli powierzchnia betonu jest nierówna, miejscowo uszkodzona lub wymaga odtworzenia parametrów użytkowych, skutecznym rozwiązaniem mogą być przemysłowe systemy polimerowo-cementowe.
Pozwalają one odbudować wytrzymałą warstwę eksploatacyjną bez konieczności wykonywania nowej płyty konstrukcyjnej.
W wielu przypadkach oznacza to krótszy remont niż całkowita wymiana posadzki.
Strategia 4. Wykonanie nowej posadzki od podstaw
Jeżeli istniejąca płyta utraciła nośność, jest silnie spękana lub nie spełnia wymagań projektowych, jedynym rozsądnym rozwiązaniem może być jej wymiana.
To najbardziej czasochłonna strategia, obejmująca rozbiórkę, przygotowanie podłoża, wykonanie nowej płyty oraz nowej warstwy użytkowej.
Choć daje największe możliwości projektowe, wiąże się również z najdłuższym przestojem.

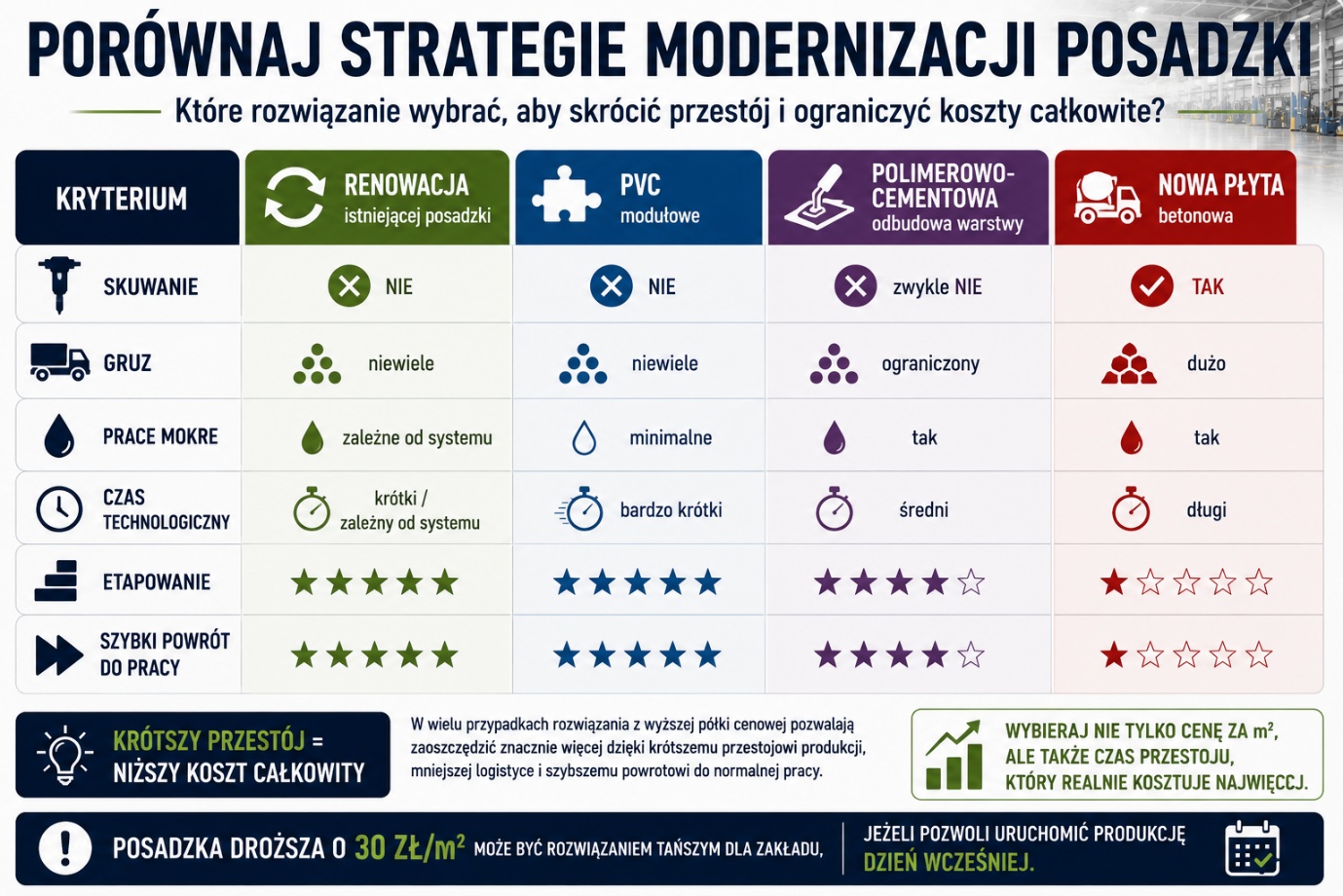

5. Która strategia zajmuje najmniej czasu?

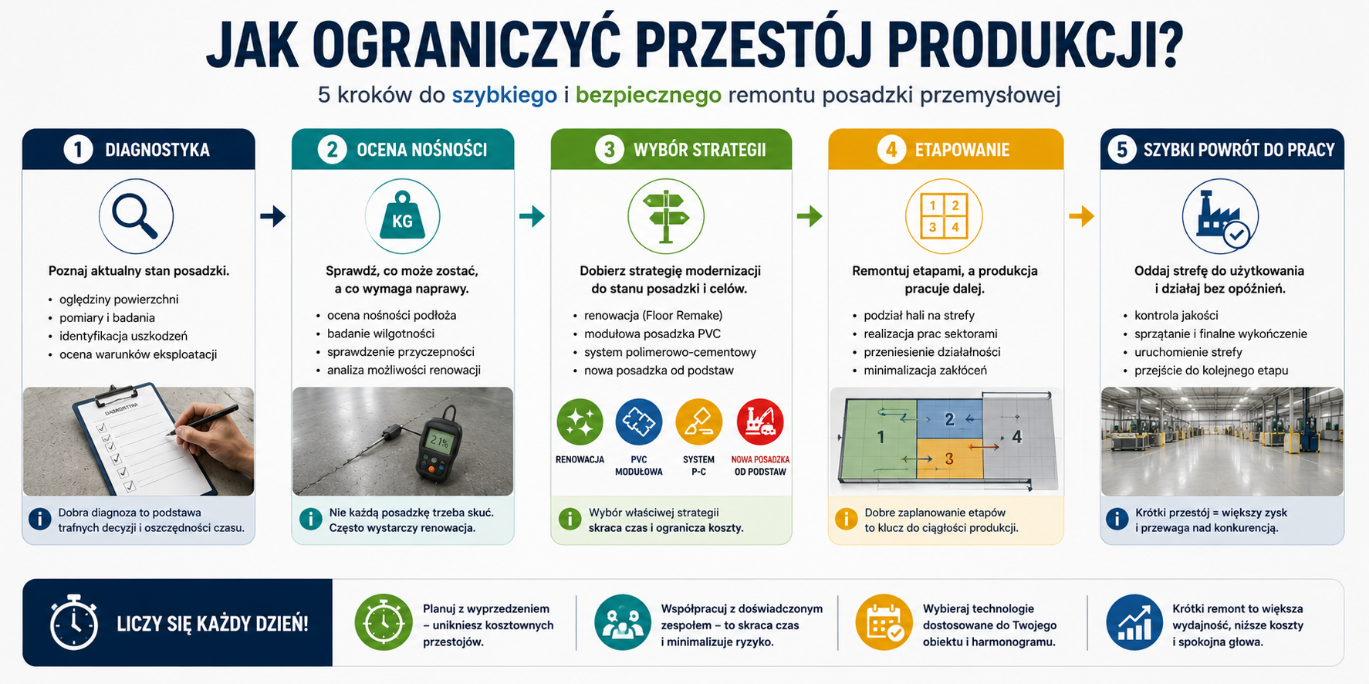

6. Etapowanie – najskuteczniejszy sposób ograniczenia przestoju
Nie każda hala musi zostać wyłączona z eksploatacji na czas remontu.
W wielu przypadkach możliwe jest podzielenie obiektu na strefy i prowadzenie prac etapami.
Przykładowy przebieg:
- przygotowanie pierwszego sektora,
- wykonanie nowej nawierzchni,
- przeniesienie produkcji,
- remont kolejnego sektora.
Takie podejście pozwala utrzymać ciągłość pracy zakładu i znacznie ograniczyć koszty organizacyjne.

7. Najczęstsze błędy
Najczęściej spotykane błędy to:
- wybór technologii wyłącznie na podstawie ceny,
- założenie, że każdą starą posadzkę trzeba skuć,
- pominięcie diagnostyki podłoża,
- nieuwzględnienie czasu dojrzewania materiałów,
- planowanie jednego dużego remontu zamiast etapowania prac.
- mylenie czasu wykonania z czasem powrotu do pełnego użytkowania
- rozpoczęcie diagnostyki dopiero po zatrzymaniu hali
- brak planu ponownego ustawienia wyposażenia i uruchomienia produkcji
To są bardzo praktyczne problemy.
8. Najczęściej zadawane pytania
Czy zawsze trzeba zatrzymać produkcję?
Nie. W wielu obiektach możliwe jest prowadzenie prac sektorami.
Czy renowacja jest szybsza od wykonania nowej posadzki?
Jeżeli istniejące podłoże jest odpowiednio nośne, zdecydowanie tak. Rezygnacja z rozbiórki i wykorzystanie nowoczesnych systemów renowacyjnych pozwala znacząco skrócić czas inwestycji.
Kiedy warto zastosować modułowe posadzki PVC?
Gdy priorytetem jest szybkie uruchomienie obiektu i ograniczenie kurzu, hałasu czy prac mokrych. Rozwiązanie to sprawdza się szczególnie w modernizowanych halach, magazynach, garażach i warsztatach.
Czy każdą posadzkę można odnowić?
Nie. O możliwości renowacji decyduje przede wszystkim stan techniczny istniejącego podłoża.
Czy można remontować halę bez zatrzymywania całej produkcji?
W wielu przypadkach tak. Jeżeli technologia i organizacja obiektu na to pozwalają, remont można podzielić na sektory i kolejno przenosić produkcję.
Co jest ważniejsze: czas montażu czy czas do ponownego obciążenia?
Oba parametry. Technologia może być szybka w aplikacji, ale wymagać dodatkowego czasu przed dopuszczeniem ruchu, maszyn lub pełnych obciążeń.
Czy prace nocne i weekendowe mogą skrócić przestój?
Mogą ograniczyć wpływ remontu na produkcję, ale wymagają wcześniejszego przygotowania logistyki, materiałów, ekip oraz dokładnego harmonogramu.
Czy najszybsza technologia jest zawsze najlepsza?
Nie. Musi jednocześnie spełniać wymagania dotyczące obciążeń, podłoża, chemii, higieny i trwałości.
